Tak Ada Penggantian Kerusakan Pipa Tirta Pakuan di Proyek Double Track?

Balai Teknik Perkeretaapian (BPT) Wilayah Jawa Barat (Jabar)angkat suara soal kejadian pipa bocor milik Perumda Tirta Pakuan Kota Bogor, hasilnya tidak ada tanggapan soal ganti rugi akibat kejadian ini. Pihak BPT wilayah Jabar hanya menegur kepada kontraktor pelaksana terkait pelaksanaan dan pengendalian K3 yang belum berjalan.

Tak Ada Penggantian Kerusakan Pipa Tirta Pakuan di Proyek Double Track?
Foto: Rizki Mauludi

INILAH, Bogor - Balai Teknik Perkeretaapian (BPT) Wilayah Jawa Barat (Jabar) angkat suara soal pipa bocor milik Perumda Tirta Pakuan Kota Bogor. Hasilnya tidak ada tanggapan soal ganti rugi akibat kejadian ini.

Pihak BPT wilayah Jabar hanya menegur kepada kontraktor pelaksana terkait pelaksanaan dan pengendalian K3 yang belum berjalan.

Padahal diketahui dalam perda nomor 2 tahun 2014 tentang pelayanan air minum Perusahaan Daerah Air Minum Tirta Pakuan Kota Bogor disebutkan dalam pasal 37 poin O setiap orang atau badan dilarang melakukan kegiatan yang mengakibatkan kerusakan sumber daya air dan sarana atau prasarana PDAM, mengganggu upaya pengolahan dan pendistribusian air, atau mengakibatkan kan pencemaran air secara sengaja maupun sebagai akibat kelalaian.

Kemudian dalam pasar 38 disebutkan setiap pelanggaran terhadap ketentuan sebagaimana dimaksud dalam pasal 37 dikenakan sanksi yang terdiri atas sanksi denda dan sanksi polisional.

Dalam keterangan tertulis Kepala BPT wilayah Jabar, Erni Basri mengatakan, pihaknya menginstruksikan kepada konsultan pengawas untuk mereview dokumen Keselamatan dan Kesehatan Kerja (K3) khususnya yang terkait jalur pipa Tirta Pakuan Kota Bogor. Untuk kejadian kebocoran pipa dilakukan penghentian aktivas disekitar lokasi dan berkoordinasi dengan Tirta Pakuan Kota Bogor.

"Evaluasi kepada kontraktor pelaksana dilakukan setelah perbaikan dan diterimanya laporan Kejadian serta review dokumen K3. Terkait kecelakaan kerja pembangunan double track yang mengakibatkan bocornya pipa Tirta Pakuan Kota Bogor dan menyebabkan ribuan pelanggan mengalami kesulitan air bersih selama hampir dua hari. Pada kesempatan Pertama, kami memohon maaf kepada Pemerintah Kota Bogor khususnya pelanggan Perumda Tirta Pakuan yang terdampak atas terganggunya distribusi air bersih di Kota Bogor," ungkap Erni kepada INILAH akhir pekan kemarin.

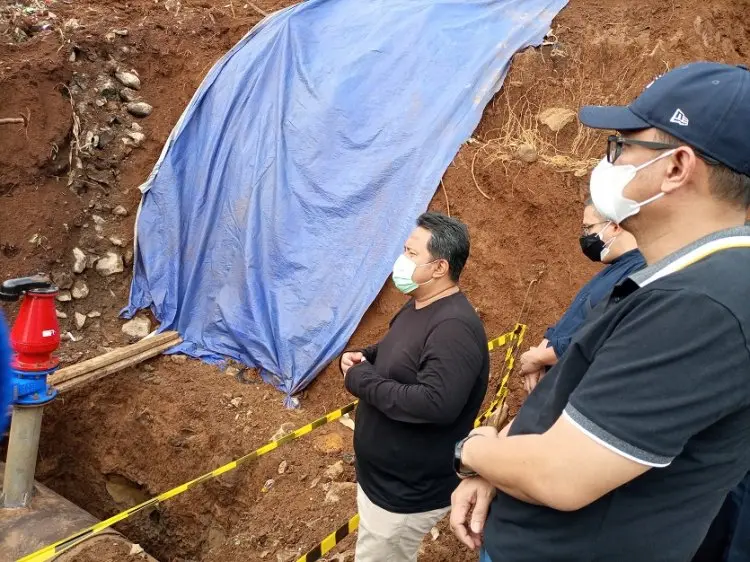

Erni melanjutkan, benar telah terjadi kerusakan pada pipa air valve milik Perumda Tirta Pakuan Kota Bogor yang pecah dimana pipa air baku PDAM tidak dapat direlokasi pada area Pembangunan Jalur Ganda KA Km. 7+225 antara Bogor-Sukabumi sehingga BTP Jabar melakukan revisi jalur KA menghindari posisi pipa Tirta Pakuan dengan melibatkan Direktorat Teknik Tirta Pakuan dalam pemeriksaan jalur dan prosedur bekerja pada area yang berdekatan dengan jalur pipa.

"Berdasarkan laporan dari pihak Kontraktor pelaksana bahwa pekerjaan pada lokasi air valve selesai dilaksanakan konstruksi lereng pada tanggal 16 juli 2021, sedangkan kegiatan pada Minggu 18 Juli 2021 sedang dilakukan pekerjaan galian dan timbunan untuk pembuatan platform secant pile menggunakan excavator dengan jarak 25 m dari lokasi air valve. Sekitar pukul 14.30 WIB pada saat proses aktivitas kerja excavator, bongkahan batu pada lereng terjatuh menimpa air valve yang menyebabkan kerusakan dan kebocoran air," tuturnya.

Erni melanjutkan, akibatnya pasokan air dari pipa diameter 1.000 mm berkurang debit sebesar 1.500 liter perdetik dan menggangu distribusi air bersih untuk 70.000 pelanggan di Kota Bogor. Selama proses penanganan dan perbaikan pihaknya dan kontraktor pelaksana meluncurkan 15 unit truk tangki air untuk melayani kebutuhan air pelanggan yang terdampak. Aktivitas truck tangki air dimulai pada hari Senin 19 Juli 2021 hingga Rabu 21 Juli 2021. Saat ini pendistribusian air bersih sudah mulai normal, jaringan pipa PDAM yang bersinggungan dengan Jalur KA adalah sepanjang 1,7 km terdiri dari dua buah pipa masing masing diameter 1.000 mm dan 700 mm dengan total debit air baku 1.800 liter perdetik.

"Pipa ini merupakan pasokan utama untuk penyediaan air bersih Kota Bogor untuk 168.000 pelanggan dengan total kapasitas 2.700 liter perdetik, termasuk objek vital Istana Bogor dan Istana Batu Tulis. Pada saat kejadian, area yang terganggu adalah zona 3 dan zona 4 yang memiliki cadangan reservoir sejumlah 27.000 m3 yang jika terhenti pasokan air baku dari jalur yang bersinggungan dengan Jalur KA hanya mampu bertahan selama 17 jam," paparnya.

Masih kata Erni, mengingat jalur ini sangat penting dan topografi yang ekstrem, curah hujan tinggi, potensi longsor pihaknya menyarankan bahwa Kota Bogor memiliki ketahanan pasokan air khususnya zona 3 dan zona 4 lebih dari 17 jam dengan membangun subreservoir baru juga membangun subreservoir di Istana Bogor. Saat ditanya apakah DJKA akan menegur pihak kontraktor atau mungkin akan melakukan pergantian?, BPT Jabar menunjuk syarat-syarat umum kontrak pasal 22 Rencana Keselamatan Konstruksi (RKK).

"Disitu tertuang Kepala BPT Jabar serta PPK Pembangunan Jalur Ganda KA antara Bogor-Sukabumi melakukan teguran kepada kontraktor pelaksana terkait pelaksanaan dan pengendalian K3 yang belum berjalan. Pihak kontraktor pelaksana berkomitmen menyelesaikan pekerjaan sesuai masa pelaksanaan kontrak," terangnya.

Saat dikonfirmasi, Dirut Perumda Tirta Pakuan Kota Bogor, Rino Indira Gusniawan mengatakan, pihaknya akan menanyakan soal ganti rugi dan pernyataan tertulis pihak BPT Jabar.

"Nanti saya tanya," ujarnya.

Terpisah, Direktur Teknik (Dirtek) Perumda Tirta Pakuan Kota Bogor, Ardani Yusuf mengatakan, pihaknya tengah mengkomunikasikan dengan kontraktor pelaksana proyek double track jalur Bogor-Sukabumi.

"Saat ini kami sedang komunikasikan kang," singkatnya.
